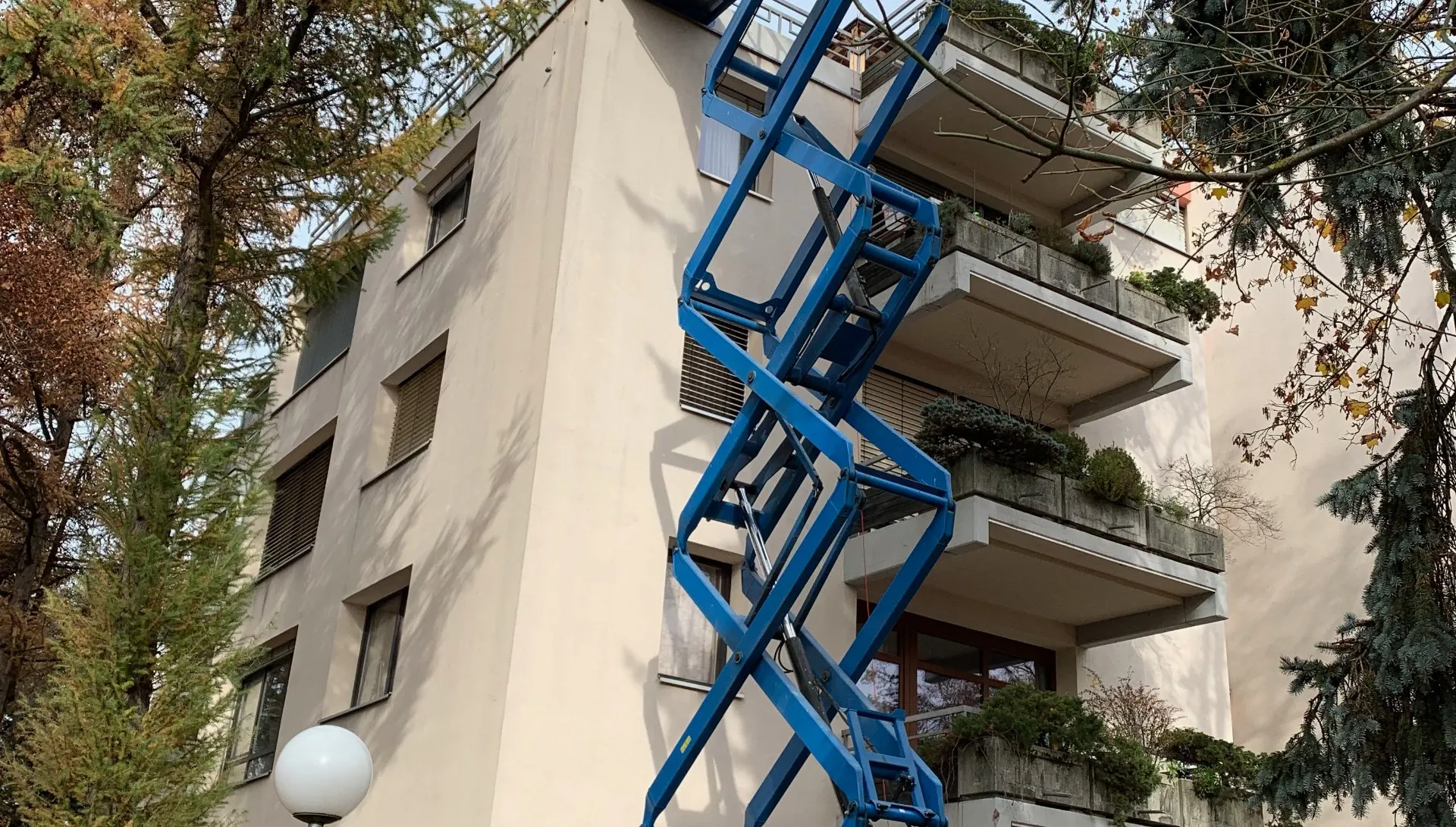

Scherenarbeitsbühne vor einem bewohnten Wohnhaus mit bepflanzten Terrassen.

Referenz · BauKG

SiGe-Plan nach § 7 BauKG: Terrassensanierung im bewohnten Wohnhaus

Zwölf Gefahren bewertet, sieben davon zutreffend — und ein Schutzgerüst, das nur so lange steht, wie es gebraucht wird.

Standort
Wien
Projekt
Terrassensanierung im bewohnten Wohnhaus
Auftraggeber
Wohnungseigentümergemeinschaft
Leistung
Planungskoordination und Baustellenkoordination nach BauKG
Dokument
SiGe-Plan nach § 7 BauKG

Ausgangslage

Eine Baustelle über Wohnungen, die bewohnt bleiben

Saniert wurden die Terrassen eines Wohnhauses im Eigentum einer Wohnungseigentümergemeinschaft. Das Haus blieb während der gesamten Arbeiten in Nutzung, und die darunterliegenden Balkone blieben benutzbar.

Material und Abbruch gingen über einen Bauaufzug. Das ist der Unterschied zu einer Dachbaustelle, die sich weitgehend oben abspielt: Ein Bauaufzug verbindet Straße, Geschosse und Terrasse und erzeugt über die ganze Höhe des Hauses eine Zone, in der etwas herunterfallen kann.

Vorgehen

Vom Gefahrenkatalog zur Maßnahme

Der SiGe-Plan geht einen Katalog potentieller Gefahren durch und entscheidet, ob und wo eine Gefahr für dieses Vorhaben auftreten kann. Die festgestellten Gefahren werden dann den tatsächlichen Arbeitsschritten und -orten zugeordnet.

Darauf folgen die Sicherheitsmaßnahmen: konkrete Handlungsanweisungen, Anpassungen im Terminplan oder gemeinsame Schutzeinrichtungen — jede mit Zeitraum, Nutzerkreis und Verantwortlichem hinterlegt.

Ergebnis

Sieben von zwölf Gefahren treffen zu

12

Gefahren bewertet

7

davon zutreffend

3

gemeinsame Schutzeinrichtungen

2

Bereiche mit Überschneidung

Von zwölf bewerteten Gefahren wurden sieben als zutreffend eingestuft. Absturz und herabfallende Gegenstände nennen beide ausdrücklich den Bauaufzug — er ist an diesem Projekt die durchgehende Gefahrenquelle. Die gemeinsamen Schutzeinrichtungen sind Feuerlöscher für die Zeit der Flämm- und Schweißarbeiten, Erste Hilfe und Gerüst.

GefahrBewertungTätigkeit oder Bereich
AbsturzJaArbeiten auf Terrasse und Dach, Gerüstbau, Bauaufzug
Herabfallende GegenständeJaWerkzeug und Material auf der Terrasse, Bauaufzug
ArbeitsstoffeJaVerwendung von Dicht- und Klebstoffen
ElektrizitätJaArbeiten in der Nähe elektrischer Anlagen und mit Elektrogeräten
Explosion und BrandJaVerschweißen und Flämmen von Bitumenbahnen
MaschinenJaVerwendung von Maschinen auf Terrassen und Dach
Lärm und StaubJaTerrassensanierungen erzeugen Lärm und Staub
VerschüttungNeinNicht relevant

Auszug aus der Gefahrenevaluierung. Firmen, Namen und Kontaktdaten der Beteiligten sind nicht Teil dieser Darstellung.

Das Muster

Das Gerüst steht nur, solange es gebraucht wird

Der Bauablauf nennt zwei Bereiche mit Überschneidung. Im Aufenthaltsbereich samt WC werden für die gesamte Bauzeit keine Arbeiten durchgeführt. Auf dem Gerüst sind Arbeiten, die direkt übereinander stattfinden, verboten.

Beim Gerüst selbst wurde bewusst anders geplant: Statt die Schutzmaßnahme über die gesamte Bauzeit auszudehnen, steht das Schutzgerüst nur in dem Zeitraum, in dem es tatsächlich erforderlich ist. Bei einer Sanierung im bewohnten Bestand reduziert das die Einschränkungen für die Nutzer und die Kosten für den Auftraggeber.

Der Preis dafür ist Verbindlichkeit: Wenn die Schutzmaßnahme nur in einem Fenster zur Verfügung steht, ist die Einhaltung des Terminplans zwingend erforderlich.

Nutzen

Jede Schutzmaßnahme hat eine verantwortliche Firma

Ob Feuerlöscher oder Gerüst: Für die Herstellung und Erhaltung jeder Schutzmaßnahme ist eine konkrete ausführende Firma verantwortlich. Der SiGe-Plan hält diese Zuordnung samt Zeitraum und Nutzerkreis fest, statt sie offenzulassen.

Der Baustellenkoordinator überprüft anschließend, ob die festgelegten Schutzmaßnahmen auch eingehalten werden. Für eine Eigentümergemeinschaft ist das der Teil, der im Anlassfall zählt.

Kontakt · Österreichweit

Koordination nach BauKG klären

Sanierungen im bewohnten Bestand verlangen Koordination, die den Betrieb des Hauses mitdenkt. Wir übernehmen Planungs- und Baustellenkoordination und erstellen den SiGe-Plan.
